ZÁSAHOVÁ KARTA

Rescue Shoring

Stabilizace poškozených vodorovných konstrukcí. Sestava budována přímo v nebezpečné zóně, po předchozím zajištění prostoru dočasnými podpěrami.

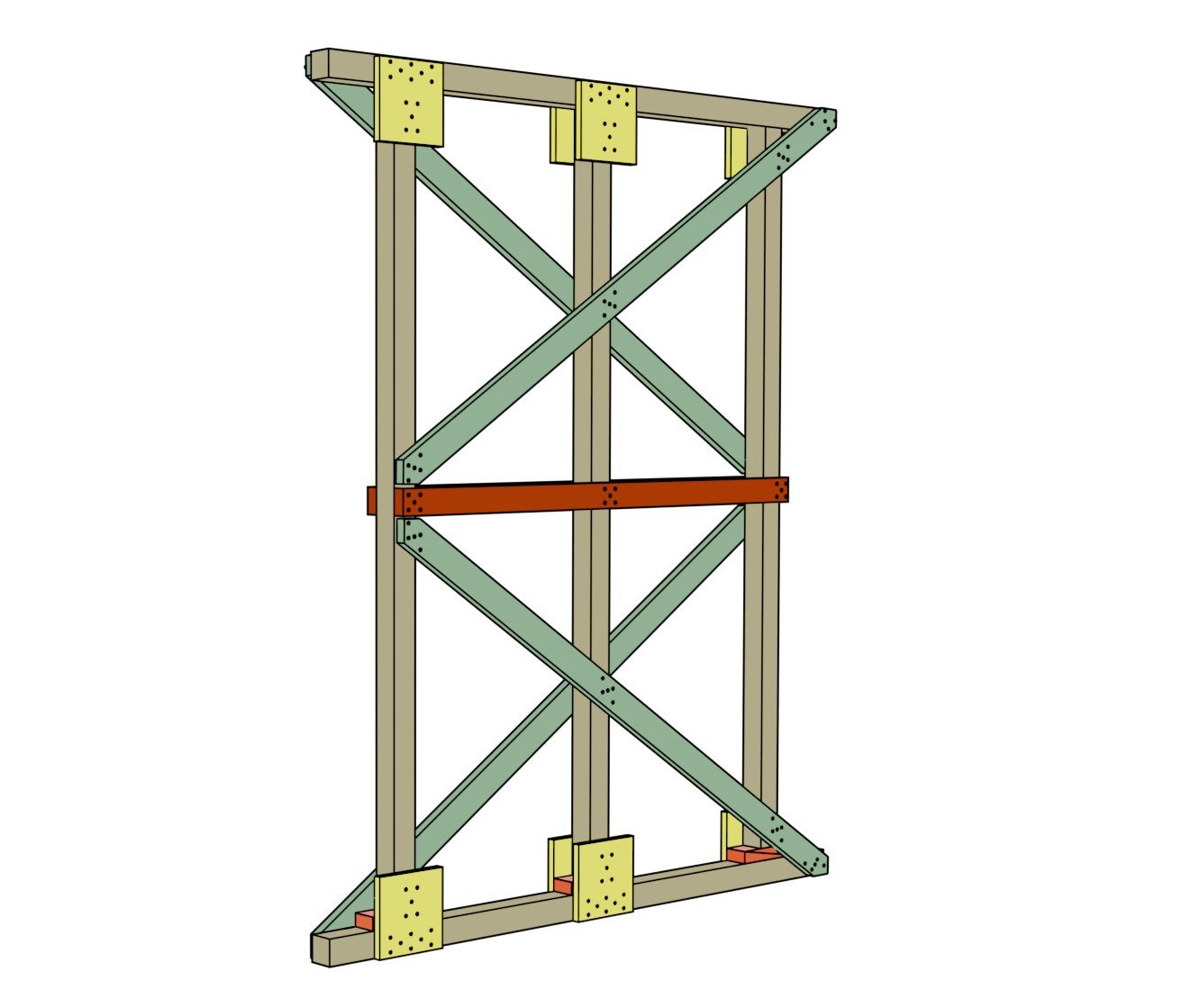

VERTIKÁLNÍ STABILIZACE TŘÍDA 2
Rescue Shoring

Sestava obsahuje 3 až 5 podpěr
Nosnost jedné podpěry 2,5 t (3 podpěry 7,5 t)
Max. výška 3,6 m, vzdálenost středů podpěr 90–120 cm
Rescue Shoring

DOPORUČENÝ PRACOVNÍ POSTUP

  1. Určit místo instalace sestavy s ohledem na poškozenou konstrukci.
  2. Zajistit nebezpečný prostor dočasnými podpěrami (ideálně rozpěrnými tyčemi).
  3. Odstranit nezbytné množství suti k instalaci sestavy.
  4. Uřezat hlavici a patici dle naměřených délek, vyznačit na nich místa pro umístění podpěr ve stanovené vzdálenosti od sebe (90–120 cm) s dodržením přesahu hlavice/patice na obou koncích (30–45 cm).
  5. Umístit hlavici a patici na místo instalace sestavy, zajistit dočasně jejich pozici ideálně dvěma rozpěrnými tyčemi v místech, kde nebudou bránit umístění podpěr.
  6. Uřezat podpěry podle naměřené vzdálenosti hlavice od patice. POZOR! Při jejich řezání pamatovat na zkrácení o rozměr klínů (5 cm).
  7. Umístit podpěry v kolmé pozici na vyznačená místa na patici s klíny. U patice dotáhnout klíny.
  8. Odstranit rozpěrné tyče k zajištění pozice hlavice/patice.
  9. Připevnit středovou výztuhu z obou stran při výšce sestavy nad 2,5 m.
  10. Zajistit sestavu zavětrováním do písmene X (protáhnout přes hlavici a patici).
  11. Zajistit příložkami z obou stran spojení patice/hlavice s podpěrami, tam kde neprochází zavětrování.
  12. Zkontrolovat dotažení klínů u patice a zajistit je hřebíky.
  13. Vymezit nežádoucí volný prostor mezi zajišťovanou konstrukcí a hlavicí/paticí např. klíny.
  14. Provést závěrečnou kontrolu funkčnosti VERTIKÁLNÍ PODPĚRY.
